飛虹大橋及飛虹大道(一期)建設項目(第9期)
簡 報
(第9期)
市合盛公司飛虹大橋及飛虹大道工程建設項目部編 2016年8月25日

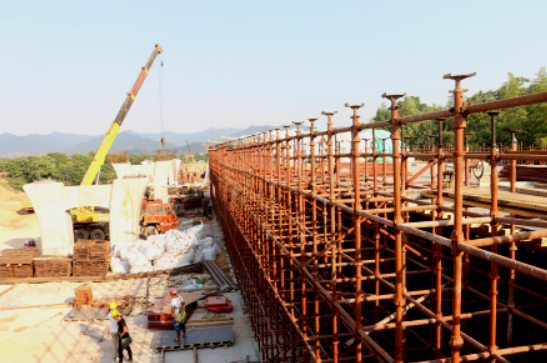

(飛虹大橋 西引橋現澆梁支架)
本期要目
【重要信息】
梅亦視察飛虹大橋項目建設情況
李志剛視察飛虹大橋及飛虹大道項目
張良華在飛虹大橋召開現場辦公會
張良華召開飛虹大橋工程項目調度會
【安全生產】
飛虹大橋積極開展安全生產月活動
開展消防實戰演練 提升員工安全意識
飛虹大橋項目召開安全專項施工方案專家論證會
飛虹項目全力做好臺風“尼伯特"應急防御工作
飛虹大橋項目召開鋼吊箱施工技術交底會
【建設進展】
飛虹大橋西岸棧橋嵌巖樁施工完成等
【簡訊集錦】
飛虹大橋項目召開工地會議等
【重要信息】
梅亦視察飛虹大橋項目建設情況
8月14日下午,市長梅亦來到飛虹大橋及飛虹大道項目建設施工現場視察。市高新區管委會主任張良華陪同視察。
梅亦來到飛虹大橋施工現場實地察看,聽取項目建設情況的匯報,了解相關工作進展,并督促有關部門加強協調對接,保障項目建設快速推進。
李志剛視察飛虹大橋及飛虹大道項目
8月3日下午,省發改委副主任李志剛來到飛虹大橋及飛虹大道項目施工現場視察項目建設情況。市高新區黨工委委員、管委會副主任向華陪同視察。
合盛公司負責人向李志剛一行介紹了飛虹大橋及飛虹大道項目建設情況,李志剛在全面了解航空小鎮基礎設施建設規劃后,對飛虹大橋及飛虹大道項目建設的重要性給予了充分的肯定,并希望加快項目建設進程,助力景德鎮直升機產業聚集發展。
張良華在飛虹大橋召開現場辦公會
8月5日上午,市高新區管委會主任張良華在飛虹大橋施工現場主持召開了現場辦公會。區黨工委委員、管委會副主任程立芳、曹會瑜、區規劃分局、區執法分局、區重點辦、區征地拆遷辦、合盛公司等相關負責人和換屆后新的昌江區鲇魚山鎮負責人及相關村負責人到場參加了會議。
張良華聽取合盛公司關于飛虹大道建設的工作匯報。聽完匯報后張良華強調飛虹大橋及飛虹大道項目是我區的壹號工程,希望鲇魚山鎮繼續大力支持確保明年7月份順利通車。同時要求大家要加快項目建設,狠抓工作落實;要加大服務力度,各職能部門要主動而為,進一步增強積極為企業項目提供優質服務,為企業、項目早日落成和發展營造良好環境。
張良華召開飛虹大橋工程項目調度會
8月9日下午,高新區管委會主任張良華來到飛虹大橋施工現場進行調研,隨后召開工程項目調度會。高新區黨工委委員、管委會副主任程立芳、向華,區重點辦及昌江區鲇魚山鎮、合盛公司等負責同志參加會議。
張良華聽取了合盛公司關于飛虹大橋及飛虹大道建設的工作匯報,并在會上對飛虹大橋及飛虹大道(一期)項目建設涉及的征地拆遷問題進行了調度,同時對飛虹大橋及飛虹大道(二期)項目建設工作進行了安排部署。
張良華強調:飛虹大橋及飛虹大道項目是全區頭號工程項目,大家必須提高思想認識,下定決心,加強配合,確保項目早日落成。
【安全生產】
飛虹大橋傳達貫徹中央領導安全生產重要指示
2016年6月14號,飛虹大橋項目部組織開展“安全生產月"宣傳活動,一時間傳達貫徹中央領導關于安全生產重要指示。
江西建工第二建筑有限責任公司在施工現場懸掛安全生產宣傳標語橫幅,并向飛虹大橋項目部全體施工人員傳達安全生產重要指示。一是,要求參與項目建設的全體人員時刻把安全生產放到要位,切實增強使命感,提高執行工作職責的自覺性。二是,要緊盯安全監督檢查重點,圍繞重大危險源和安全風險加大專項檢查和整改力度,制定并全面落實年度監督檢查計劃。三是,以落實主體責任為重點,著力健全監管制度、完善監管機制、強化監管執法,堅決防范遏制重特大事故發生,全力維護飛虹大橋施工建設安全。
(江西建工第二建筑有限責任公司 李明明)

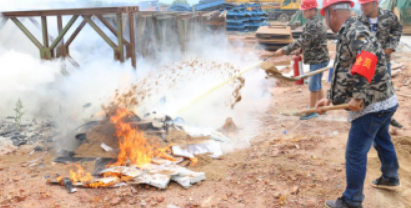

開展消防實戰演練 提升員工安全意識
6月25日上午,飛虹大橋項目在施工現場組織了一場消防安全實戰演練活動。飛虹項目部、江西省贛建工程建設監理有限公司、江西建工第二建筑有限責任公司等20余人參加了此次活動。
上午11時整,演練正式開始。安全員召集所有成員,啟動項目部消防應急預案,組織相關人員進行次序維護、人群疏散,并通過操作滅火器,實施滅火。同時,安全管理員還對消防知識及火災種類與形成原因、如何預防火災等進行了詳細的講解。
通過此次演練,增強了飛虹大橋一線員工的安全防火意識,有效的防范了安全事故的發生,進一步保障了項目工程的施工安全。
飛虹大橋項目召開安全專項施工方案專家論證會
6月29日,合盛公司在在飛虹大橋項目現場會議室主持召開飛虹大橋安全專項施工方案專家論證會,飛虹項目部、江西省贛建工程建設監理有限公司、江西建工第二建筑有限責任公司相關人員參加了會議。
會上,施工單位針對飛虹大橋現澆梁、中系梁施工方案進行了詳細的介紹。專家組圍繞施工方案進行全方位論證和評審,認定飛虹大橋現澆梁、中系梁施工方案總體基本可行,并就方案的完善提出了補充及修改意見。
施工單位將在會后按照專家組給出的意見對該方案做進一步優化和完善,確保工程質量和安全。
飛虹項目全力做好臺風“尼伯特"應急防御工作
7月8日中午,合盛公司在飛虹大橋項目現場會議室主持召開“尼伯特"應急處理工作會,全力做好防范臺風工作。飛虹項目部、江西省贛建工程建設監理有限公司、江西建工第二建筑有限責任公司相關工作人員參加了會議。
會議對臺風“尼伯特"應急防御工作作了具體部署。一是,及時防災排險,做好防范準備。加強對工地板房、駁船、鋼筋棚等重點部位的排查、巡查,落實好安全隱患的整治及危險源的處理。二是,加強安全教育,確保人身安全。全面做好預防臺風預警和相關安全知識宣傳教育,組織全體施工人員召開臺風期間安全教育警示會,宣傳自救方法,避免傷亡。三是,強調崗位值守,落實崗位職責。強化24小時值班制度和領導帶班制度,確保信息暢通,并做好應急藥品、繃帶、方便面、水等物資儲備工作。一旦發險情,立即啟動預案,迅速科學處置。
飛虹大橋項目召開鋼吊箱施工技術交底會
7月13號,省二建公司飛虹項目經理部在施工現場召開鋼吊箱施工技術交底會。所有參建人員參加了會議。
會上,技術人員對飛虹大橋鋼吊箱施工技術進行了詳細的介紹,并根據大橋自身的特點,逐一分析了大橋鋼吊箱施工的重點、難點和關鍵工序,對施工人員提出了相關技術要求。
此次會議的召開進一步明確了施工的技術規范要求,強調了施工安全,為保質保量完成飛虹大橋的是公共建設工作起到了重要作用。
(江西建工第二建筑有限責任公司 孫志敏)
【建設進展】
截止2016年8月25日,完成樁基106根,完成占比100。完成承臺12個,完成占比50.0%;完成墩身7個,完成占比31.7%,完成橋臺身1個,完成占比50%;完成浮橋264米,完成占比100,完成鋼吊箱2個,完成占比66.6%。
【簡訊集錦】
★2016年6月2日,飛虹大橋項目召開第二十八次工地會議
★2016年6月9日,飛虹大橋項目召開第二十九次工地會議
★2016年6月16日,飛虹大橋項目召開第三十次工地會議
★2016年6月23日,飛虹大橋項目召開第三十一次工地會議
★2016年6月30日,飛虹大橋項目召開第三十二次工地會議
★2016年7月7日,飛虹大橋項目召開第三十三次工地會議
★2016年7月14日,飛虹大橋項目召開第三十四次工地會議
★2016年7月21日,飛虹大橋項目召開第三十五次工地會議
★2016年7月28日,飛虹大橋項目召開第三十六次工地會議
★2016年7月21日,飛虹大橋項目召開第三十七次工地會議
★2016年8月4日,飛虹大橋項目召開第三十八次工地會議
★2016年8月11日,飛虹大橋項目召開第三十九次工地會議
★2016年8月18日,飛虹大橋項目召開第四十次工地會議
★2016年8月25日,飛虹大橋項目召開第四十一次工地會議
