景德鎮合盛產業投資發展有限公司
電話:0798-2197602
網址:www.www.sabendovender.com
地址:景德鎮市高新區梧桐大道11號
飛虹大橋及飛虹大道(一期)建設項目(第3期)
簡 報
(第3期)
市合盛公司飛虹大橋及飛虹大道工程建設項目部編 2016年1月1日

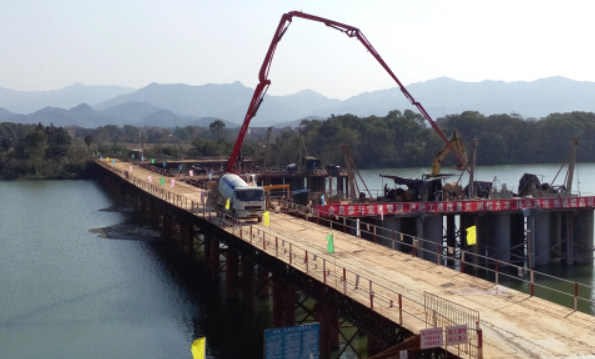

(飛虹大橋 鋼棧橋順利貫通)
本期要目
【重要會議】
張良華主持召開市高新區專題工作會調度重點工程建設
【重要信息】
1.飛虹大橋項目省交通廳專項資金落實到位
2.省二建公司掀飛虹項目起大干熱潮
3.飛虹大橋項目召開鋼棧橋專項施工方案專家論證會
4.飛虹大橋項目鋼棧橋順利貫通
【安全生產】
飛虹大橋項目部狠抓施工安全組織學習清華附中“12·29"重大生產安全事故調查報告
【建設進展】
鋼棧橋及樁基工程當前施工進度
【簡訊集錦】
張良華視察飛虹大橋項目建設情況等
【重要會議】
張良華主持召開市高新區專題工作會
調度重點工程建設
12月2日上午,市高新區管委會主任張良華主持召開市高新區專題工作會,對加快推進區重點工程建設工作進行研究和調度。市高新區黨工委副書記、管委會常務副主任徐輝,黨工委委員、管委會副主任曹會瑜、嚴峰,國土分局局長王軍華出席會議。市高新區重點辦、征地拆遷辦、規劃分局、合盛公司等負責同志參加會議。
會議就啟動飛虹大道工程進行了專題調度部署,要求盡快啟動飛虹大道工程,同時要求推進污水管網、直升機大道延伸及環保路建設工程。
【重要信息】
飛虹大橋項目省交通廳專項資金落實到位
近日,合盛公司積極對接省公路局、省交通廳和省財政廳國庫支付局等相關部門,搶在2015年底之前將省交通廳飛虹大橋專項補助資金1020萬元落實到位。該項資金的落實到位,對緩解飛虹大橋項目資金壓力、加快推動飛虹大橋建設進程具有較大的積極意義。
省二建公司掀起飛虹項目大干熱潮
12月,省二建公司飛虹項目經理部為確保順利完成年內施工進度目標,發起“大干60天、備戰2016年"的沖刺活動,全力打好飛虹大橋樁基施工攻堅戰。目前,大橋施工正如火如荼展開,打樁設備轟鳴運轉,施工人員揮汗奮戰,項目部全體員工為確保任務完成,發起了今年的沖刺。
一是嚴計劃。在這場飛虹大橋項目施工的沖刺活動中,市合盛公司飛虹大橋項目部、監理單位、施工單位三方同心協力解決問題,步調一致搶抓進度,在共同制定春節前進度計劃的同時,做好其落實情況的檢查,及時督促和糾偏。項目部每周召開工地例會,對每周進度落實情況進行討論研究,發現問題,立即解決。
二是抓落實。先是抓好宣傳,利用宣傳橫幅、工地宣傳欄、簡報投稿等多種宣傳方式,全面營造“大干"的工作氛圍,廣泛調動全體員工的生產積極性,積極投身于“大干"活動中;再是攻堅克難,項目經理部緊緊抓住水中樁基這一關鍵性工程,分段實施、重點作業,雨天損失晴天補,白天損失夜間補,千方百計保工期,爭分奪秒搶進度,確保工程如期完成。
三是重質量。質量是工程的生命,為確保好大干期間質量和進度,項目經理部嚴抓不懈,全面落實工程質量終身責任制,加強關鍵環節和突出部位的監理巡查、專家核查、部門督查,對發現的問題指定專人全程跟蹤整改,徹底排查和整治各類質量隱患。
四是控安全。項目經理部引導全體員工樹牢“施工大干、安全先行"的思想,做到意識先行、分兵把口、責任到點,并且把安全教育搬到施工現場,說教相結合,“合心"做好安全工作。同時嚴把施工現場安全管控,加大安全隱患排查整改的力度,根據當前季節特點做好防凍保暖措施,讓施工人員在良好的施工環境中,自覺講安全,自覺守安全,確保實現安全生產零事故的目標。
省二建公司飛虹項目經理部將以本次“大干"活動為契機,充分激發項目部全員的生產活力,確保工程安全有序,有質有量。
(省二建公司飛虹項目經理部)
飛虹大橋項目召開鋼棧橋專項施工方案專家論證會
12月9日上午,飛虹大橋項目在施工現場會議室組織召開關于飛虹大橋鋼棧橋專項施工方案專家論證會,市合盛公司飛虹項目部、監理單位、施工單位、質安監站的相關負責人參加了此次會議。
為確保飛虹大橋鋼棧橋技術方案的安全性和可行性,飛虹大橋項目特邀了我省業內5名高工級專家,組成專家組,對該技術方案進行全方位論證和評審。施工單位針對飛虹大橋鋼棧橋施工方案,從編制依據、工程概況、施工計劃 、施工工藝技術、施工安全保證措施、勞動力計劃、計算書等幾個方面進行了陳述。經過專家組的討論和評審,認定飛虹大橋鋼棧橋技術方案在設計原理、計算過程和構造要求等方面總體基本可行,并就完善計算書、細化防洪預案等方面提出了完善意見。
省二建公司飛虹項目經理部將在會后按照專家組給出的意見對飛虹大橋鋼棧橋技術方案作進一步優化和完善,確保工程質量和安全,保證做到施工安全萬無一失。
飛虹大橋項目鋼棧橋順利貫通
12月10日,飛虹大橋鋼棧橋順利貫通,打通了昌江河東、西兩岸的施工通道,標志著飛虹大橋施工進入新階段。
自9月1日飛虹大橋鋼棧橋動工以來,市合盛公司早部署早安排、多溝通多協調,在市各相關部門的支持和協作配合下,有效解決征地拆遷、建設手續等開工前各項問題,為實質性施工創造有利條件。面對今年秋、冬兩季降雨頻繁所帶來的諸多不便,省二建公司飛虹項目經理部及時調整施工部署,爭取一切可利用的時間,同時通過增加鉆機,加快作業速度,順利完成了鋼棧橋施工建設,為后續飛虹大橋主體建設工程施工打下基礎。
飛虹大橋鋼棧橋的完成也為大橋東岸樁基施工創造了條件,化解了東岸沒有過江道路、人員及機械設備不能到達現場的困境,對飛虹大橋的施工進展起到關鍵性助力。
【安全生產】
飛虹大橋項目狠抓施工安全組織學習
清華附中“12·29"重大生產安全事故調查報告
為提高安全意識,拉緊安全紅線,切實提高飛虹大橋項目安全生產工作水平,市合盛公司飛虹大橋項目部于12月17日組織施工單位、監理單位對《清華附中“12·29"重大生產安全事故調查報告》全文進行集中學習討論,并對今后的安全生產工作做出了再部署再安排。
會議詳細介紹了“12·29"重大生產安全事故的基本情況、發生原因、事故防范和整改措施建議。隨后各參會人員就該事故經驗教訓結合飛虹大橋項目目前的實際施工情況,圍繞如何使施工現場安全、可控展開討論。會議后總結并提出要深刻吸取事故教訓,做好以下安全重點工作:一是加強安全生產意識,始終堅守安全施工這根紅線;二是加強施工現場管理,落實安全施工責任制;三是加強全員安全教育培訓,切實提高項目上下全員安全意識、防范能力和綜合素質。
【建設進展】
截止2015年12月31日,飛虹大橋完成鋼棧橋237米,完成占比100;完成水上施工平臺3個,完成占比100。完成陸上鉆孔樁21根,完成占比30%;水中鉆孔樁14根,完成占比39%。
【簡訊集錦】
★2015年12月3日,市高新區管委會主任張良華在區重點工程現場考察時,聽取合盛公司負責人匯報飛虹大橋項目進展,對飛虹大橋當前建設管理工作予以指導,并對大橋東側征地及古樹遷移工作進行現場調度。
★2015年12月3日,飛虹大橋項目召開第四次工地會議。
★2015年12月8日,市高新區黨工委副書記、管委會常務副主任徐輝赴飛虹項目施工現場視察。
★2015年12月10日,飛虹大橋項目召開第五次工地會議。
★2015年12月17日,飛虹大橋項目召開第六次工地會議。
★2015年12月24日,飛虹大橋項目召開第七次工地會議。
★2015年12月31日,飛虹大橋項目召開第八次工地會議。
- 上一篇:飛虹大橋及飛虹大道(一期)建設項目(第4期) 末一篇:無
